生产线上总会有前加工的处理工序。例如,塑胶外壳进行加胶作业和安装零件后才能被主线使用,加胶和安装零件为前加工工序,也称为支线作业。前加工通常是在主线外进行加工,形成离岛作业,有的企业有时会将所有的前加工放置在一条生产线上统一生产。离岛作业与前后工序分离一样,增加了各种各样的浪费。离岛作业经常会出现信息断裂的情况,例如,主线生产线已经换了型号,但是支线还是继续做原来的产品,或者支线生产数量不受控制,生产了很多不需要的产品,更不要说在安排人员将支线物料送到主线上,不断通知支线需要生产什么产品、需要生产多少种也会存在信息沟通问题。

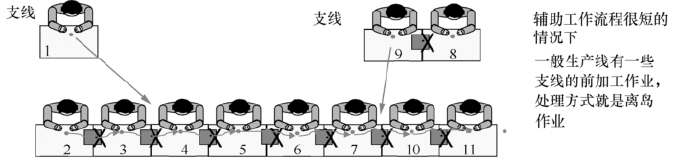

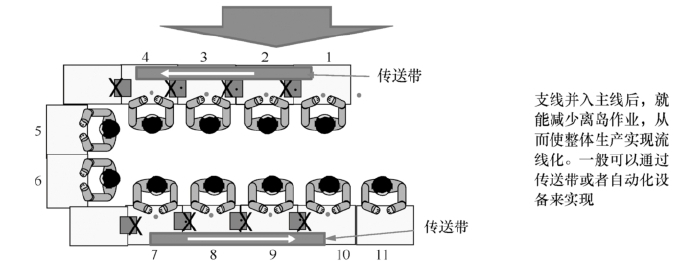

将支线并入主线的方法是,在简单的两三个支线工位使用小传送带或者工作台上的滑轨传递物料。支线并入主线方法如下图所示。

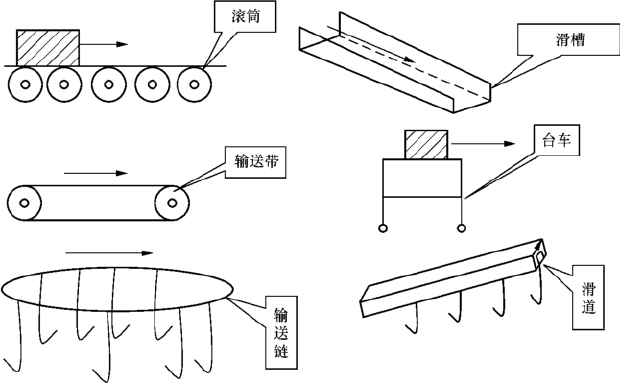

跨工位的传递方式有“窗帘式“上下滑道、自动吊挂输送链、简单夹具制作的滑道等,支线并入主线的物品如下图所示。

如果支线由多个工位组成,就可以考虑使用双U形生产线布局方式,或者把更多的U形生产线组合在一起。下面的案例是将两个支线组合成一个U形生产线,然后通过工位9和工位10将物料进行汇总以实现连续流。支线并入主线方法如下图。

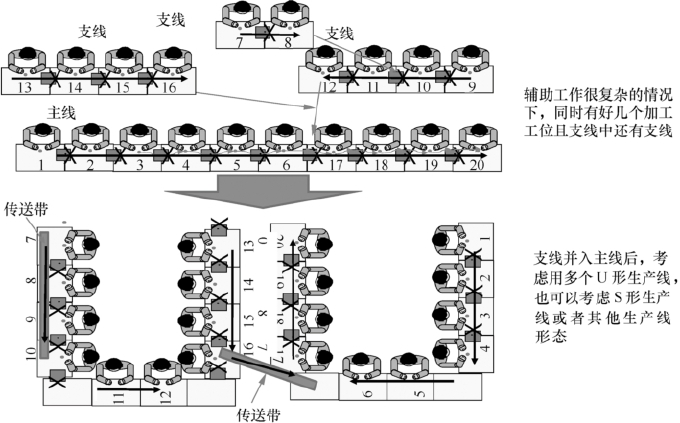

更为复杂的情况是支线上还有支线,这就需要组合各种连线方式进行连续流作业。支线并入主线方法如下图所示。
